全球首个漂浮式风光渔项目主体完工
创造业内最短漂浮式风机安装工期纪录

2023

10-21

09:57

来源

南通网

分享

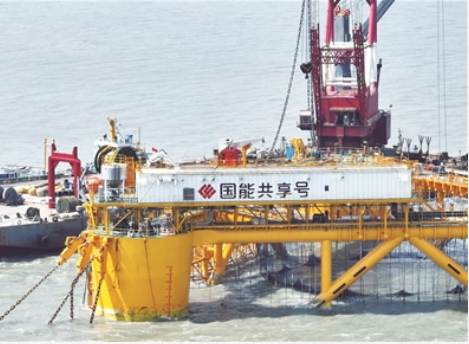

本网讯 (记者杨镇潇 叶国 赵彤)19日上午8时,在福建莆田南日岛海上风电场水域,随着第9根锚链回接成功,由江苏龙源振华海洋工程有限公司总体策划、主体制造、整体施工的全球首个漂浮式风光渔融合项目“国能共享号”平台,顺利完成主体工程。在全球海洋经济融合发展向深远海挺进的过程中,南通企业龙源振华再次填补全球漂浮式海上风电领域的又一行业空白。


经过10多年持续发展,我国海上风电产业正在向深远海推进。“国能共享号”平台就是一个开创海上漂浮式风机与渔业养殖融合发展新模式的项目,着力探索“水下产出绿色产品,水上产出清洁能源”的新路径。平台由漂浮式风机和养殖网箱组成,而要在远离海岸线的深远海域,凭空竖起一座近百米高的没有桩基础作支撑的铁塔,难度可想而知。更何况铁塔下还附属有养殖、光伏等系统。

面对风光渔融合概念在世界范围内的首次创新实践,龙源振华以PCI(采购+施工建造+安装)总承包的形式承揽了该项目。项目立项以来,龙源振华牵头成立了漂浮式基础设计研发团队,探索形成了一套适合我国海域的施工模式。同时,聚焦海上风电和深海养殖的技术融合难点,研制出了国内首个内外网张紧系统、自动投喂系统和无人值守深海养殖系统。

龙源振华海上风电工程技术研究院院长冯小星介绍,项目的整体施工主要分为两部分,即打好“海上地基”和搭建“海上建筑物”。整个过程需经历漂浮式平台拖航、码头前沿风机安装、现场锚链铺设与回接等环节。自9月14日浮式平台在浙江舟山启动拖航,到抵达福建平潭金井码头进行风机安装,再到10月19日主体工程完工,公司项目部全体人员以敢想、敢拼、敢做的干劲,将一个个不可能变成可能。风机安装过程中,由于漂浮式平台在海上不断上下左右摇摆,使叶片与塔筒的对接始终处于不稳定状态,为施工带来了前所未有的困难。但项目部仅用3天就完成了安装,创造了行业内最短漂浮式风机安装工期纪录。

据悉,“国能共享号”平台主体完工后,将进入联合调试阶段,预计今年年底可实现并网发电。项目投产后,风力发电机组单日24小时满负荷运转,可发电9.6万千瓦时,相当于4.25万人一天的生活用电量;光伏发电和渔业养殖的创新融合,可实现每年减排约8000吨二氧化碳、40吨二氧化硫、24吨二氧化氮的目标,带来可观绿色经济效益。

[编辑: 黄梦倩 ]

南通日报社 2009-2021 版权所有

苏ICP备08106468-3号苏新网备2010048 互联网新闻信息服务许可证32120180013

南通报业传媒集团拥有南通网采编人员所创作作品之版权,未经报业集团书面授权,任何人不得转载、摘编或以其他方式使用和传播。

违法和不良信息举报电话:0513-68218870 邮箱:ntrb@163.com

发行热线:85118867 广告热线:85118892 爆料热线:85110110

联系地址:中国江苏省南通市世纪大道8号
